「一条工務店は工場生産だから、施工ミスなんてほとんどないでしょう?」
「ホームインスペクションなんて、数万円も払って何も出なかったら損じゃない?」
これからマイホームを建てる方、あるいは建築中の方なら、一度はこう考えたことがあるのではないでしょうか。
私自身、一条工務店で契約した当初はそう思っていました。「性能オタク」と呼ばれるほど品質にこだわる一条工務店なら、第三者のチェックなんて不要だろう、と。
しかし、結論から言います。
一条工務店であっても、「どうしても不安な方」はホームインスペクション(住宅診断)を検討すべきです。
なぜなら、「工場生産は完璧でも、現場で組み立てるのは人間だから」です。
実際、我が家は引き渡しの際、「インスペクション」という言葉自体知らなかったので、簡単な施主検査だけで引渡しを受けてしまいました。もしかしたら、素人では絶対に見抜けない「施工のうっかりミス」があるかもしれません。ホームインスペクションを実施しなかったために、将来的に断熱性能が発揮されなかったり、最悪の場合、雨漏りのリスクを抱える可能性が残っています。
この記事では、実際にホームインスペクションを依頼しなかったことを若干失敗したかなぁと、後悔している施主の視点から、以下の真実を包み隠さずお伝えします。
- なぜ「意味ない」と言われるのか?その誤解と真実
- 大手ハウスメーカーこそインスペクションを検討すべき3つの理由
- 5万円〜70万円の費用は「高い」か「安い」か?
- 失敗しない業者の選び方と、おすすめのタイミング
35年ローンという人生最大の買い物を、たった数万円の「安心料」で守れるとしたら、あなたはどちらを選びますか?
この記事を読み終える頃には、その答えが明確になっているはずです。
ホームインスペクションは「意味ない」?新築でもやるべき理由

「新築なのに欠陥があるわけがない」
「今の日本の建築基準法は厳しいから大丈夫」
そう信じたい気持ちは痛いほどわかります。しかし、現実はもっとシビアです。
住宅診断のプロである「さくら事務所」の調査データによると、新築住宅の約7割〜8割で何らかの不具合が見つかっているという衝撃的な事実があります。
大手ハウスメーカーでも施工ミスはゼロではない
「それはローコスト住宅の話でしょ?大手なら大丈夫では?」と思うかもしれません。
しかし、大手ハウスメーカーであっても、実際に施工するのは下請けの工務店や職人さんたちです。
特に繁忙期や、工期が厳しい現場では、どうしてもヒューマンエラーが起こりやすくなります。
ビスの打ち忘れ、断熱材の隙間、配管の接続不良……これらは「悪意」ではなく、「うっかり」や「知識不足」で発生することがほとんどです。
一条工務店の場合、フィリピン工場で壁や窓を組み立ててくるため、製品自体の精度は非常に高いです。
しかし、それを現場で組み立て、基礎と接合し、屋根を葺き、内装を仕上げるのは、やはり現場の職人さんです。
「工場生産=現場ミスゼロ」ではないということを、まずは認識する必要があります。
「安心を買う」投資としての費用対効果
ホームインスペクションの費用は、内容によりますが5万円〜10万円(スポット)、70万円前後(フルコース)が相場です。
「何も不具合が見つからなかったら、このお金は無駄になるのでは?」
これが、インスペクションを躊躇する最大の理由でしょう。
しかし、こう考えてみてください。
数千万円、場合によっては4000万円、5000万円もする住宅を購入する際に、その0.1%〜0.5%程度の費用で「安心」が買えるとしたらどうでしょうか。
もし不具合が見つかれば、引き渡し前に無償で直してもらえます。
もし何も見つからなければ、「我が家は完璧な施工だった」という最強の証明書が手に入ります。これから30年、40年と住み続ける中で、「あそこの壁の中、大丈夫かな……」と不安になりながら暮らすストレスから解放されるのです。
この「心の平穏」こそが、インスペクションの最大の対価だと私は考えます。
10年保証があるから大丈夫?(保証と点検は別物)
「でも、ハウスメーカーの10年保証があるし、定期点検もあるから大丈夫でしょ?」
これもよくある誤解です。
ハウスメーカーの保証は、あくまで「構造耐力上主要な部分」と「雨水の浸入を防止する部分」に関する重大な欠陥に対するものです。
「断熱材が少し隙間空いている」「床がわずかに傾いている(許容範囲内)」といったレベルの不具合は、保証の対象外となることもあります。
また、ハウスメーカーの定期点検は、基本的に「目視」が中心です。
床下に潜って配管をチェックしたり、屋根裏に登って断熱材を確認したりといった詳細な調査までは行わないことが一般的です。
「保証があるから壊れても直してくれる」のと、「最初から壊れないようにチェックする」のとでは、意味合いが全く異なります。
一度住み始めてからの補修工事は、家具を動かしたり、工事の騒音に耐えたりと、生活への負担が非常に大きいです。だからこそ、「引き渡し前」のチェックが重要なのです。
ホームインスペクションとは?診断内容とメリット

そもそも、ホームインスペクション(住宅診断)とは具体的に何をするのでしょうか?
簡単に言えば、「住宅の健康診断」です。建築士などの専門資格を持った第三者が、住宅の劣化状況や欠陥の有無を客観的に診断します。
調査範囲(床下、屋根裏、外壁など)
一般的な新築一戸建てのインスペクションでは、主に以下の項目をチェックします。
- 建物外部: 基礎のひび割れ、外壁のシーリング、屋根の割れ・ズレ、雨樋の詰まりなど
- 建物内部: 床・壁・天井の傾き、建具の動作、クロスの剥がれ、床鳴りなど
- 床下: 基礎のひび割れ、土台の腐朽、シロアリ被害、配管の水漏れ、断熱材の脱落など
- 屋根裏・天井裏: 雨漏りの跡、断熱材の施工不良、金物の締め忘れなど
- 設備: 給排水設備の動作、換気扇の動作、火災報知器の設置など
特に重要なのが、「床下」と「屋根裏」です。
これらは普段の生活では目に見えない部分ですが、建物の耐久性や快適性に直結する重要な箇所です。そして、最も施工ミスが起きやすい場所でもあります。
実施するメリット(引き渡し前の補修、証拠保全)
インスペクションを実施するメリットは大きく3つあります。
- 施工不良を引き渡し前に是正できる
これが最大のメリットです。入居後に気づいて修理を依頼しても、「生活キズではないか?」とトラブルになる可能性がありますが、引き渡し前なら責任の所在が明確です。
- 施工の品質を客観的に証明できる
将来、家を売却することになった場合、インスペクション済みの物件は「安心な住宅」として評価されやすく、売却価格や成約率にプラスに働く可能性があります。
- ハウスメーカーとの関係が良好になる(意外!)
「第三者を入れると現場監督が嫌がるのでは?」と心配される方もいますが、まともな業者であれば、プロの指摘は論理的で明確なため、逆にスムーズに補修が進むことが多いです。感情的なクレームではなく、事実に基づいた修正依頼ができるため、建設的な話し合いができます。
一条工務店ならではの注意点とインスペクションの必要性

ここからは、一条工務店に特化した話をします。
「家は、性能。」を掲げる一条工務店だからこそ、インスペクションで見るべきポイントがあります。
工場生産は完璧でも「現場施工」にリスクあり
一条工務店の最大の特徴は、壁パネルや窓、断熱材などをフィリピン工場で一体成型してくる「工場生産」です。これにより、現場での作業が減り、品質が安定するのは事実です。
しかし、以下の工程は必ず現場で行われます。
- 基礎工事: コンクリートの打設、鉄筋の配置
- 建て方(上棟): クレーンでのパネル組み立て、接合
- 防水処理: パネル同士の継ぎ目のシーリング、屋根の防水
- 内装仕上げ: クロス貼り、石膏ボード施工
- 設備工事: 電気配線、水道配管、床暖房の接続
特に注意が必要なのが、「基礎」と「防水」です。
基礎コンクリートのジャンカ(豆板)やひび割れ、防水シートの施工不良などは、工場生産のメリットが及ばない部分です。
また、一条工務店の代名詞である「全館床暖房」も、現場で配管を接続します。万が一、接続不良で水漏れが起きれば大惨事です。
監督は忙しい?第三者チェックの抑止効果
一条工務店は人気のハウスメーカーであり、現場監督は一人で複数の現場を掛け持ちしていることが一般的です。
どれだけ優秀な監督でも、毎日全ての現場につきっきりでチェックすることは物理的に不可能です。
そこに「ホームインスペクターが入る」と伝わると、どうなるでしょうか。
現場の職人さんや監督に、良い意味での「緊張感」が生まれます。
「プロが見に来るなら、下手な仕事はできないな」「いつもより念入りにチェックしておこう」という心理が働き、結果として施工品質が向上する抑止効果が期待できます。
これは、決して職人さんを疑うわけではなく、人間心理として当然のことです。
実際に報告されている施工不備の傾向
SNSやブログで報告されている一条工務店の施工不備には、以下のような傾向があります。
- 断熱材の隙間: 現場施工部分(特にコンセント周りや配管周り)のウレタン充填不足
- 基礎の仕上げ: 化粧モルタルの塗りムラ、基礎パッキンのズレ
- クロスの傷・汚れ: 養生不足によるもの
- 建具の調整不足: ドアの開閉がスムーズでない、網戸の建て付けが悪い
これらは致命的な欠陥ではないものの、気密性・断熱性を売りにする一条工務店としては、性能を100%発揮できない要因になり得ます。
「C値(隙間相当面積)が良いから大丈夫」と安心せず、その数値が長期的に維持できる施工がされているかを確認することが重要です。
インスペクションの弊害と「職人さんとのコミュニケーション」

ここまでインスペクションのメリットをお伝えしましたが、実はデメリットも存在します。
1. インスペクションは「万能」ではない(実話あり)
まず理解しておくべきは、「ホームインスペクションを入れたからといって、全ての瑕疵(欠陥)が見つかるわけではない」という点です。
インスペクターが見られるのは、あくまで「目視できる範囲」や「点検口から覗ける範囲」に限られます。壁の中やコンクリートの内部までは透視できません。
さらに、質の悪いほぼ素人の担当者に当たってしまい、数十万円をドブに捨てたという実話も存在します。
「何も指摘事項はありませんでした」と報告を受けたのに、入居後に不具合が発覚。インスペクションの立ち合いはしたものの、素人でもできる指摘事項しかしていなかった……なんて笑えない話もあるのです。
2. 「ポンコツ業者」に当たると現場が混乱する
残念ながら、インスペクターの中には経験不足や知識不足の業者も存在します。
本来は問題ない施工を「欠陥だ!」と騒ぎ立てたり、重箱の隅をつつくような指摘ばかりして現場の士気を下げてしまうケースです。
こうなると、職人さんや現場監督との関係が悪化し、「うるさい施主だな、適当にやっておこう」と逆に施工品質が下がってしまう恐れすらあります。
これでは、安くない費用を払って「百害あって一利なし」です。
最高の品質管理は「職人さんへの差し入れとリスペクト」
実は、お金をかけずに施工品質を高める最高の方法があります。
それは、「足繁く現場に通い、職人さんとコミュニケーションを取ること」です。
- こまめな差し入れ: 缶コーヒーやお菓子を持って「いつもありがとうございます」と声をかける。
- 「指摘」ではなく「質問」: 気になる箇所があっても「これ間違ってませんか?」と攻めるのではなく、「ここはこういう風になるんですね、勉強になります」と興味を持って質問する。
職人さんも人間です。「自分の仕事を信頼して任せてくれている」「感謝されている」と感じれば、自然と「いい家を作ってあげよう」という気持ちになります。
この「信頼関係」こそが、どんな厳しい検査よりも良い仕事を引き出すことがあります。
それでも不安な方はインスペクションを
とはいえ、仕事が忙しくて現場に行けない方や、どうしても専門的な部分が心配で夜も眠れない…という方もいるでしょう。
そういった「どうしても不安で仕方がない方」にとって、注文住宅新築時のホームインスペクションは精神安定剤として非常に有効です。
逆に、中古住宅の売買においては、売主も買主も建物の状態を正確に把握していないことが多いため、トラブル防止のために積極的にインスペクションを利用すべきです。
新築(特に一条工務店のような大手)の場合は、「必須」ではなく「安心のための選択肢」と捉えるのが程よい距離感かもしれません。

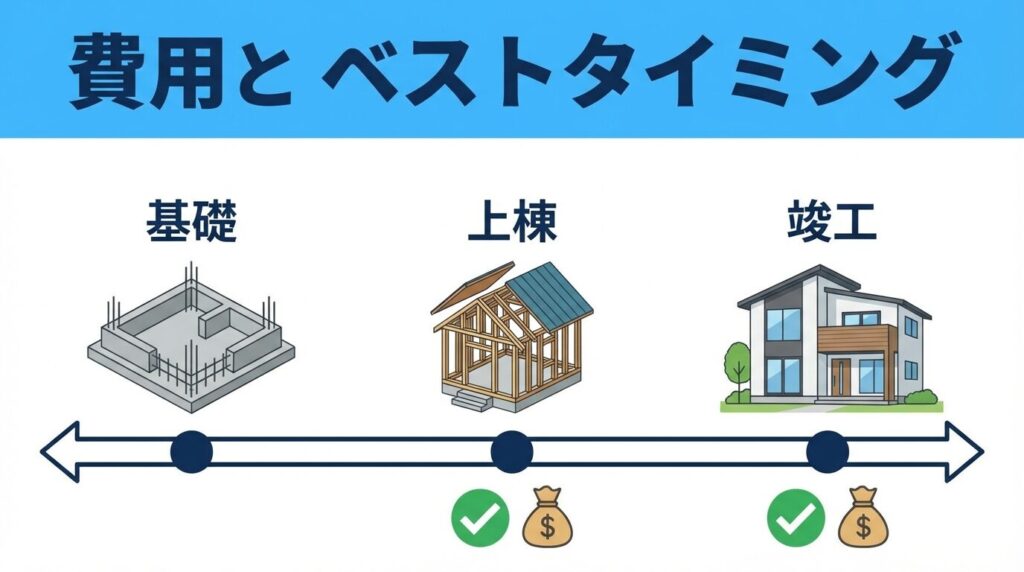

ホームインスペクションの費用相場とベストなタイミング

では、実際に依頼する場合の費用とタイミングについて解説します。
費用目安:スポット(5〜7万円)vs フルコース(30万円〜)
インスペクションの費用は、依頼する範囲と回数によって大きく異なります。
| プラン | 費用目安 | 内容 | おすすめ層 |
|---|---|---|---|
| 竣工検査のみ(スポット) | 5〜7万円 | 引き渡し直前の完成検査のみ。内装、設備、床下、屋根裏(点検口から) | 費用を抑えたい方、最低限の安心が欲しい方 |
| 構造+竣工(2回セット) | 10〜30万円 | 上棟時の構造検査 + 竣工検査 | 壁を閉じる前の内部も見たい方 |
| フルコース(5回以上) | 50万円〜 | 基礎配筋、基礎完成、構造、防水、断熱、竣工など全工程 | 予算に余裕があり、徹底的にチェックしたい方 |
参考: さくら事務所、アネスト等の各社HPより筆者作成(2025年時点)詳細は各社HPをご覧ください。
個人的には、「構造検査」と「竣工検査」の2回セットが最もコストパフォーマンスが良いのではと思います。
壁紙を貼ってしまってからでは見えない「柱」や「筋交い」、「断熱材」の施工状況を確認できるのは、上棟のタイミングだけだからです。
なお、価格に関しては参考程度にしていただき、各社ホームページを必ずご確認ください。地域差による価格差もありますのでご注意くださいね。
タイミング:上棟時(構造)と引き渡し前(竣工)どっちがおすすめ?
もし予算の都合で「1回だけ」にするなら、「竣工検査(引き渡し前)」をおすすめします。
理由は、施主検査(内覧会)のタイミングで実施することで、傷や汚れ、建具の不具合など、生活に直結する部分を網羅的にチェックできるからです。
また、床下や屋根裏への進入調査もこのタイミングで行います。
ただし、前述の通り、断熱材の充填不足や構造金物の締め忘れなどは、完成後には手直しが難しい(壁を壊す必要がある)ため、可能であれば「構造検査」も実施するのが理想かなと思います。
失敗しないホームインスペクション業者の選び方

最後に、業者選びのポイントです。ここを間違えると、安くない費用が無駄になってしまいます。
「建築士」資格と「第三者性」の確認(紹介はNG)
まず絶対条件として、「一級建築士」または「二級建築士」の資格を持っていることを確認してください。
さらに、「既存住宅状況調査技術者」などのインスペクション関連の資格を持っているとなお良いです。
そして最も重要なのが、「完全な第三者」であることです。
ハウスメーカーや不動産会社から紹介されたインスペクション業者は、紹介元に忖度して、不具合を甘く見てしまう可能性があります(利益相反)。
必ず、自分で探して、自分で契約した業者を選んでください。
報告書の質とアフターフォロー
業者のホームページで、「報告書のサンプル」を確認しましょう。
写真付きで詳細に解説されているか、専門用語ばかりで分かりにくくないかをチェックします。
また、調査後に「不具合が見つかった場合、どう直すべきか」までアドバイスしてくれるか、再検査(是正確認)に対応してくれるかといったアフターフォローも重要です。
おすすめの業者
特定の業者を強く推すわけではありませんが、実績と信頼性で選ぶなら以下の大手が安心です。
もちろん、地元の設計事務所などでインスペクションを行っているところもあります。「ホームインスペクション 〇〇県」で検索し、口コミや実績を確認してみてください。
まとめ:35年ローンの安心を数万円で買う決断を
ホームインスペクションは、決して「ハウスメーカーの粗探し」をするためのものではありません。 これから何十年と住み続ける大切な我が家が、「健康であること」を確認し、安心して暮らすための「健康診断」です。 一条工務店の家は高性能です。それは間違いありません。 だからこそ、その性能が施工ミスひとつで損なわれてしまうのは、あまりにも勿体ないことです。
- 新築でも施工ミスはゼロではない
- ただし、現場との良好な関係構築も重要
- 数万円の費用は、どうしても不安な方のための「精神安定剤」
引き渡しを受けてから「あれ?」と後悔する前に。 ぜひ、第三者のプロの目を借りて、胸を張って「最高の家だ」と言える状態で新生活をスタートさせてください。 もし、「どの業者に頼めばいいかわからない」「そもそも家づくり全般に不安がある」という方は、LIFULL HOME’S 住まいの窓口のような無料相談サービスを利用するのも一つの手です。中立的な立場から、家づくりの進め方や注意点についてアドバイスをもらえます。 インスペクションを入れることで、第三者視点でのチェックが入り、安心して居住できる可能性が高まります。 住宅は人生で最も大きな買い物の一つです。どうしても不安が拭えない場合は、ホームインスペクションを検討してみてください。 あなたの家づくりが、後悔のない素晴らしいものになることを心から願っています。
